現在の作業内容 ~内部足場組立・吹抜け足場解体・型枠解体~

レストハウス建替えに向け、

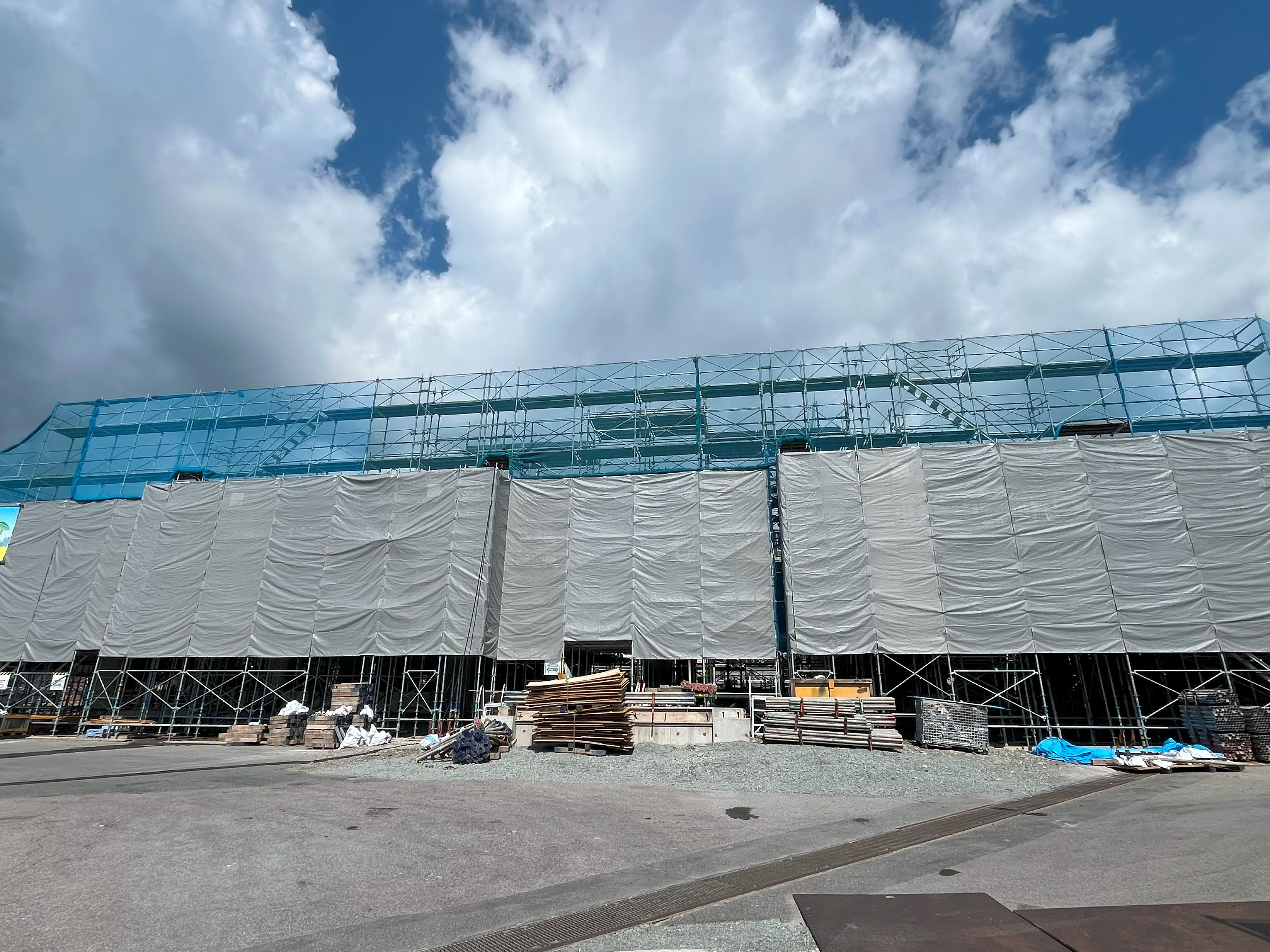

今週は内部足場組立、吹抜け足場解体、腰壁コンクリート打設、型枠解体、墨出しが行われます。

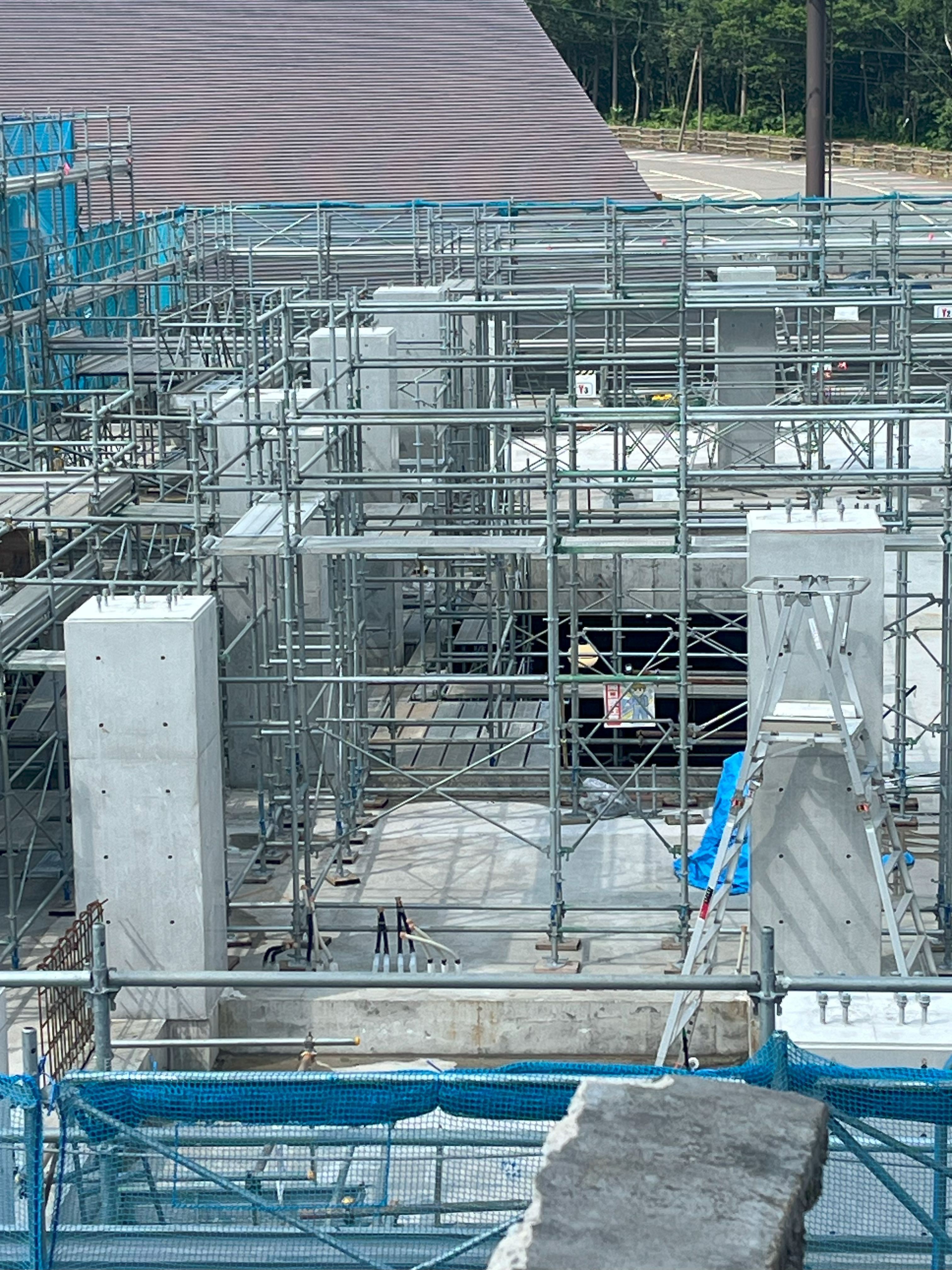

毎回上から見た写真で申し訳ありませんが、だいぶコンクリート柱ができているのがわかります。内装工事が見れないのでしばらくは同じ画角となりますが、完成に近づいている様子を上げられたらなと思います。

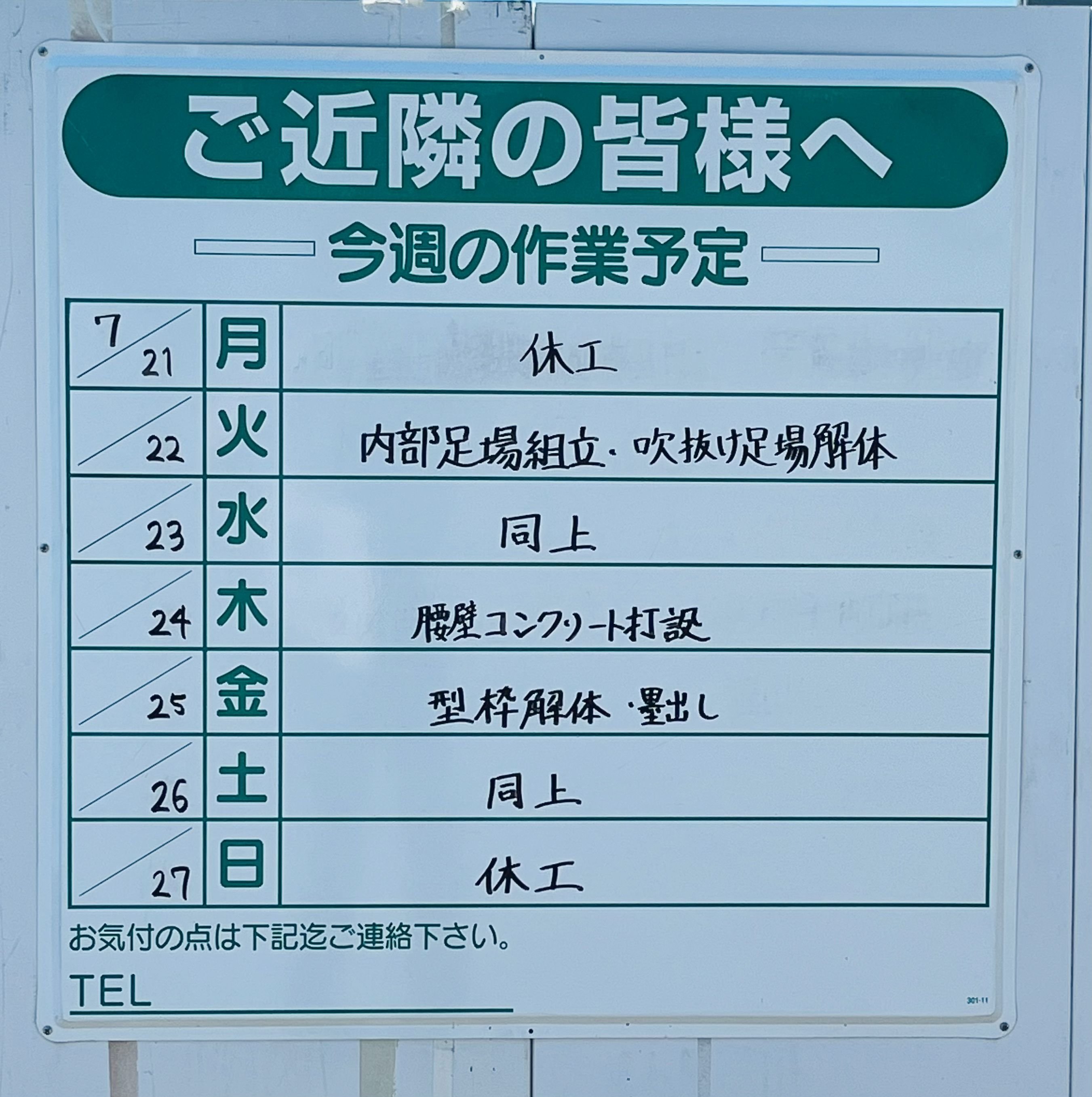

今週の予定です。




2025-26ウィンターシーズンの完成をお楽しみに!

前の記事 現在の作業内容 ~型枠組立・階段取り付け・コンクリート打設~
次の記事 現在の作業内容 ~内部足場組立・型枠解体~
